请列举出几个软件项目中的风险现象
风险现象
软件项目中的风险

软件项目风险计划
- 风险基本概念
- 风险管理过程
- 风险管理计划
- 案例分析
- 课程实践
风险
风险的描述
原因+后果
没有经验的员工导致低生产率
将下面 原因 和结果进行匹配
A 员工经验
B 缺乏高层领导的承诺
C 新技术
D 用户需求不确定
后果
i 测试比计划用的时间长
ii 活动结果和时间超出预期
iii 项目规模增加
iv 为获得计划更改的同意使时间推迟
可能答案:
A i和ii,由于员工缺乏经验,导致编码中出现错误,需要更多时间测试。有经验的员工可以发更多时间 实施开发
B iv 如果上层不对项目做一个坚定的承诺,他们在执行的时候不会有紧迫感
C ii 新技术需要时间学习和适应
D iii 需求不确定 ,可能增加新内容
风险的可变性是指在一定条件下风险可以转化,风险的可变性包括:
风险图示

风险类型
预测角度
范围角度
已知风险:通过仔细评估项目计划,开发项目的商业和技术环境以及其他可靠的信息来源之后可以发现的哪些风险
不现实的交付日期,没有需求或软件范围的文档,恶劣的开发环境
可预测的风险:从过去项目经验中可推测出来的风险(如人员调整,与客户无法沟通,由于需要进行维护而使得开发人员精力分散
不可预测的风险:可能,也会真的出现,但很难事先识别出来
项目管理这只能对已知和可预测风险进行规划,不可预测的风险只能靠企业能力承担
风险的三个属性是( )。
A.风险发生的时间、地点、负责人
B.风险事件、时间、影响
C.风险事件、概率、影响
D.风险数量、风险影响程度、概率

风险识别是视图通过系统化的确定对项目计划的威胁,识别已知和可预测的风险
风险识别方法
- 你以前是否曾与这个客户合作过?
- 该客户是否很清楚需要什么,他能否花时间把需求写出来
- 该客户是否同意花时间召开正式的需求收集会议,以确定项目范围?
- 该客户是否愿意参加复审工作
- 待开发的软件是否需要使用新的或未经证实的硬件接口?
- 是否有足够的人员可用
利用风险条目检查表
IT项目常常存在一些共同的风险源
风险识别的结果
| 风险 | 类别 | 概率 | 影响 | RMMM |
|---|---|---|---|---|
| 规模估算可能非常低 | PS | 60% | 2 | |
| 复用程度低于计划 | PS | 30% | 3 | |
| 最终用户抵制该系统 | BU | 40% | 3 | |
| 支付期限将被紧缩 | BU | 50% | 2 | |
| 资金将会流失 | CU | 40% | 1 | |
| 用户将改变需求 | PS | 80% | 2 | |
| 技术达不到预期的效果 | TE | 30% | 1 | |
| 缺少对工具的培训 | DE | 80% | 1 | |
| 人员缺乏经验 | ST | 30% | 2 |
从项目、技术、人员、管理等方面列举出软件项目存在哪些风险
预算削减打乱项目计划;
项目计划由于压力而放弃,导致开发混乱,低效;
低效的项目组结构降低生产率;
由于前期乏力,项目长时间搁置;
解雇和削减开支导致项目小组能力下降;
非技术的第三方工作比预期延长(预算批准、设备采购批准……)
技术
人员
管理
对风险事件发生概率的评估,对项目风险影响的评估。给出项目风险排序
分析
确定优先次序
风险评估
| 序号 | 起因 | 可能性 | 危害 | 风险值或暴露度 |
|---|---|---|---|---|
| R1 | 由于前期乏力,项目长时间搁置 | 5 | 6 | 30 |
| R2 | 代码和库质量低下,导致需要额外的测试,错误修正或重做 | 9 | 7 | 63 |
| R3 | 某些人需要更多时间适应不熟悉的软件工具和环境 | 10 | 5 | 50 |
| R4 | 人员工作的进展比预期的慢 | 9 | 4 | 36 |
| R5 | 项目组乘员没有全身心投入项目,进而无法达到需要的产品性能水平 | 9 | 8 | 72 |
| R6 | 解雇和削减开支导致项目小组能力下降 | 3 | 6 | 18 |
| R7 | 由于项目组成员的冲突,导致沟通不畅,设计欠佳,接口错误和额外的重复工作 | 4 | 5 | 20 |
| R8 | 开发人员和管理层关系不佳导致决策缓慢,影响全局 | 6 | 4 | 24 |
| R9 | 项目计划由于压力而放弃,导致开发混乱,低效 | 4 | 8 | 32 |
| R10 | 分别开发的模块无法有效集成,需要重新设计或者重做 | 7 | 6 | 42 |

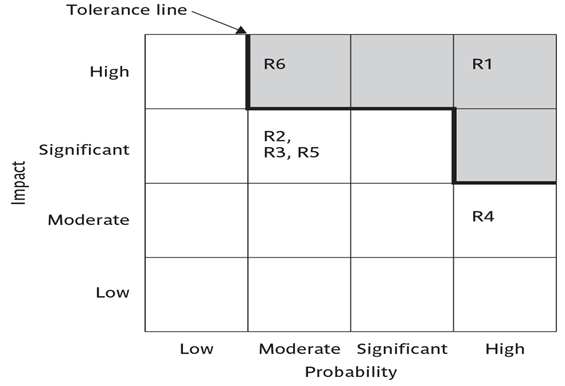

风险排序
定性评估概率及后果:将可能性和影响分为高、中、低级别–定性评估
| 可能性等级 | 范围 |
|---|---|
| 高 | 发生概率超过 50% |
| 显著 | 发生概率30-50% |
| 中等 | 发生概率10-29% |
| 低 | 发生概率小于 10% |
| 影响等级 | 范围 |
|---|---|
| 高 | 超出预算 30% |
| 显著 | 超出预算20 to 29% |
| 中等 | 超出预算10 to 19% |
| 低 | 超出预算低于10% |

风险概率度量
风险影响度量
| P R I | Low | Medium | High |
|---|---|---|---|
| High | L | H | H |
| Medium | L | H | H |
| Low | L | M | M |

风险评估有哪些任务?
风险识别–风险分析–风险评价
针对风险分析的结果,为提高实现项目目标的机会,降低风险的负面影响而制定风险应对策略和应对措施的过程,即制定一定的行动和策略来对付,减少以至于消灭风险事件造成的影响
主要策略
购买保险是( )类型的风险处理策略。
A.风险转移
B.风险规避
C.风险抑制
D.风险自担
例如,假设频繁的人员变动被识别为项目风险。基于以往历史和管理经验,估计频繁变动的概念为0.70(相当高),其影响预测为严重。
讨论缓解这个风险(让出现的概率低一点,让影响低一点),采用的措施:
引起人员变动的原因
- 恶劣的工作条件,报酬低,竞争激烈劳动力市场
讨论当人员离开后,如何保证工作的连续性
采取缓解风险的措施
- 与现有人员一起讨论人员变动的起因(恶劣的工作条件,报酬低,竞争激烈劳动力市场)
- 在项目开始之前,对我们能控制的人员变动起因,想办法减少
- 人员变动后,利用技术手段保证工作的连续性
- 每个人的开发胡哦哦东信息被广泛传播和交流
- 制定编制文档标准,并建立相应机制以确保能够及时创建文档
- 同等对待所有工作的评审
- 为每个关键技术人员制定一个后备人员
人员的频繁流动是一项风险,基于过去的历史和管理经验,频繁流动可能性的估计值为70%,开发时间增加15%,总成本增加12%,为了缓解这一风险,项目经理是采取的策略
| 排序 | 输入 | 风险事件 | 可能性 | 影响 | 风险值 | 采取的措施 |
|---|---|---|---|---|---|---|
| 1 | 系统设计评审 | 没有足够的时间进行产品测试 | 70% | 50% | 35% | 1.采取加班的方法2.修改计划去掉一些任务3.向客户商量延长一些时间 |
| 2 | WBS | 对需求的开发式系统标准没有合适的测试案例 | 20% | 80% | 16% | 找专业的测试公司完成测试工作 |
| 3 | 需求和计划 | 采用新技术可能导致进度的延期 | 50% | 30% | 15% | 1.培训开发人员2.找专家作指导3.采取边开发边学习的方法,要求他们必须在规定的时间内掌握技术 |


在频繁人员变动的例子中,监测:团队成员的压力的普遍程度,团队的凝聚力,团队成员彼此关系与报酬等
下面哪项不是风险管理的过程( )。
A. 风险评估
B. 风险识别
C. 风险规划
D. 风险收集
实施风险的管理过程有哪些,每个过程如何执行?
**第一步:识别风险。**您和您的团队发现、识别并描述可能影响项目或其结果的风险。您可以使用许多技术来发现项目风险。在此步骤中,您开始准备项目风险登记册。
**第二步:分析风险。**一旦确定了风险,你就要确定每种风险的可能性和后果。您可以理解风险的性质及其对项目目标和目标的影响。这些信息也被输入到您的项目风险登记册中。
**第三步:评估风险或给风险排序。**你通过确定风险大小来评估或排序风险,风险大小是可能性和后果的组合。你要决定风险是否可以接受,或者是否严重到需要治疗。这些风险排名也被添加到您的项目风险登记册中。
**第四步:应对风险。**这也被称为风险应对计划。在此步骤中,您将评估最高级别的风险,并制定计划来处理或修改这些风险,以达到可接受的风险水平。你怎样才能在增加机会的同时将消极风险的可能性降到最低呢?在此步骤中,您将创建风险缓解策略、预防计划和应急计划。并且您将最高等级或最严重的风险的风险处理措施添加到您的项目风险记录中。
**第五步:监控和检查风险。**这是您进行项目风险登记并使用它来监视、跟踪和审查风险的步骤。




练习

结果表达为“我们期待项目在…天完成”


计算步骤
请计算2,4,6事件的标准偏差
计算z值

T:目标日期 te:期待时间 s:标准偏差
将z值转化为概率


医疗信息商务平台:项目风险计划

风险管理的四个过程
风险管理计划
